新闻
中国节能网

国网湖南投入2.1亿对四大直流线路进行升级!

   2016-04-13 红网 1630
核心提示:截至4月8日,国网湖南电力四大直流输电工程(±800千伏复奉线、锦苏线、宾金线和±500千伏江城线)2016年度检修已完成工作量的85%,

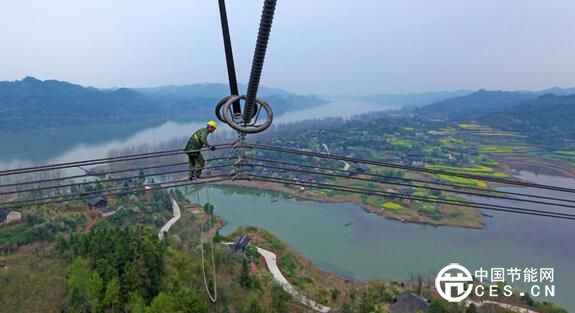

截至4月8日,国网湖南电力四大直流输电工程(±800千伏复奉线、锦苏线、宾金线和±500千伏江城线)2016年度检修已完成工作量的85%,预计在4月13日全面完成。检修完成后,将显著提升超特高压直流输电线路健康水平,为电网迎峰度夏做好全面准备。

四大直流输电工程湖南、贵州、广东境内线路是国家西电东送的重要通道,线路共计2243.4千米,杆塔共计5076基,额定功率2460万千瓦,分别占上海、江苏、浙江和广东电网最高负荷的20%、10%、15%和10%,所送电能均为清洁水电能源。其中,±500千伏江城直流是连接国家电网和南方电网的重要枢纽,自2004年投运以来,累计向广东输送电量1870多亿千瓦时,相当于节约7500万吨煤,减少排放5075万吨碳粉尘,减少排放18601万吨二氧化碳。

2016年,国网湖南电力结合年度检修,投入2.1亿余元对四大直流线路进行提质升级,在防覆冰倒塔断线、防雷击和防污闪等方面进行了完善,大幅提升了电网安全可靠供电水平和抵御自然灾害能力。其中,在±800千伏宾金线成功安装的世界上首套特高压直流线路避雷器,在±500千伏江城线安装的分布式故障定位系统及新型瓷复合绝缘子,均为世界领先的电网防灾新技术。

本次检修和提质改造涉及地域广、人员多,为确保工程顺利完成,国网湖南电力成立专门领导小组,组织召开专题会议8次,所属检修公司、送变电公司、电网工程公司和电科院等2700人次参与检修。同时,加强安全质量稽查,对地形复杂、作业环境恶劣、风险点多、大型作业现场以及大修技改重点场地进行重点把关,并采用无人机对检修现场安全、质量进行管控,以确保工程圆满完成。


举报收藏 0评论 0

更多>同类新闻
推荐图文
推荐新闻
点击排行
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  专家机构  |  机构分布  |  领导机构  |  管理团队  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  京ICP备050212号-1
