新闻
中国节能网

河北西柏坡变电站配套500千伏线路工程Ⅱ标段张力放线施工正在进行!

   2016-04-14 河北新闻网 2970
核心提示:4月10日,由送变电公司负责施工的西柏坡变电站配套500千伏线路工程Ⅱ标段N88-N96放线区段架线施工正在有序进行。该标段工程线路长度为41.22千

4月10日,由送变电公司负责施工的西柏坡变电站配套500千伏线路工程Ⅱ标段N88-N96放线区段架线施工正在有序进行。

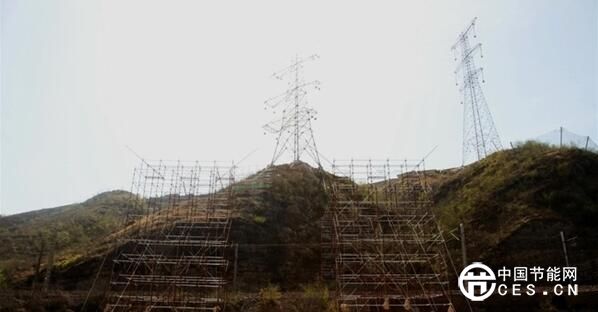

该标段工程线路长度为41.22千米,新建基础、铁塔99基,目前浇筑完成99基,组塔完成93基,放线完成27.1千米。N88-N96区段放线全长为3.048千米,共有跨越19处,其中需跨越307国道、石太铁路、光伏区、军专线等重点区域,由于区段地形复杂,跨越架临近山体,搭设跨越难度大。

为了保证跨越点安全,施工项目部认真制定跨越施工安全技术措施,跨越铁路时专门采用绝缘绳和绝缘杆相结合的封网方法实施跨越,并在铁路两侧的跨越架均装设拉线起到防风稳定的作用,以保证石太铁路的正常运行。针对光伏区跨越施工,该项目部派专人进行监护,坚持重要岗位人员到岗到位,全面确保跨越期间施工安全,为该区段导线展放工作的顺利开展奠定了坚实基础。


举报收藏 0评论 0

更多>同类新闻
推荐图文
推荐新闻
点击排行
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  专家机构  |  机构分布  |  领导机构  |  管理团队  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  京ICP备050212号-1
