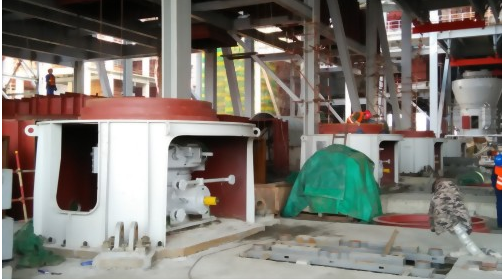

由中国能建安徽电建二公司承建的长春东南热电工程#2锅炉磨煤机开始安装。截止4月18日,已完成所有5台磨煤机减速箱得二次灌浆工作,计划5月15日之前完成5台磨煤机所有大件安装工作,为下一步制粉系统安装工作全面展开奠定了基础。
磨煤机底板找正验收
磨煤机减速箱就位
磨煤机减速箱灌浆
