“报告指挥长,全站停电和安全措施布置已全部确认,可以开工。”
“开始工作!”4月29日9时30分,四川成都110千伏沈家桥变电站内,随着检修工作指挥长杨红权一声令下,沈家桥站一体化检修工作正式打响。100余名工作人员迅速展开施工。在醒目的块状区域内,变电运维、继电保护、高压试验、主变检修等专业小组各项工作有条不紊,协调有序。他们积极、专注,仅用7个小时就完成了50面10千伏开关柜检修工作,创造成都检修工作纪录,用“速度与激情”向“五一国际劳动节”献上了一份厚礼。

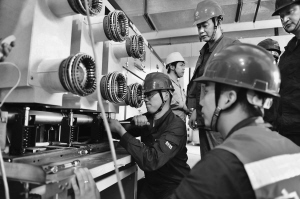

检修10千伏开关柜设备
速度:彰显了效率、执行力
一体化检修意味着全站停电,必须将全站近4万千瓦的供电负荷转移至相邻的变电站。而这些城区变电站本来就处于高负荷运转状态,如此一来压力陡增。加之供区内的成都八益家具城、西部家居装饰材料贸易中心等对可靠供电有着很高要求,所以必须尽快结束工作。
这是一场与时间赛跑的战斗。
“时间紧、任务重,大家必须抓紧每一分钟。”杨红权说,从9时30分起全站停电,到16时30分整个检修工作仅有7个小时。检修人员需要完成全站设备的检修试验,其中涉及的10千伏开关柜就多达50面,是今年变电站春检以来工作量最大的一次。
“一般的变电站10千伏开关柜只有二三十个,这次检修的开关柜数量接近普通站的两倍。”变电一次检修工作总负责人杨新春说,就连承载开关柜的小车数量都远远不能满足这种大规模检修的需要,只能通过协调,在邻近变电站调运相同型号的开关小车至工作现场,确保当天检修工作顺利高效开展。
“不讲困难、不讲条件、不折不扣、不辱使命。”杨红权告诉记者,为确保检修工作顺利开展,变电检修工区提前一周就组织高压、电测、化学、继保、检修等专业技术负责人勘察现场,详细核查现场设备缺陷、一次电气接线图、停电范围、现场危险点及安全措施,精心编制作业书和安全组织措施书。
27日17时,发电车入场,检修人员提前一天完成站用电源的搭接工作。同时,部分检修工器具和试验设备提前就位。
28日8时,工作负责人提前奔赴工作现场,逐项确认运行人员完成停电和安全措施布置工作,确保工作按计划开工。
激情:意味着开拓、有担当
现场安全负责人姜飞宇介绍说,此次工作“麻雀虽小、五脏俱全”,涉及高压、电测、化学、继保、检修五大专业,工作内容涵盖全站一、二次设备预试维护,保护首检,自动化联调,主变年检,防污清扫等,现场5个班超过100人同时开展作业,协调配合难度大,工期紧,安全管理难度可想而知。
由于该站是GIS室内站,整个检修工作都在室内。10千伏开关柜检修作业空间狭小,只能容纳一个人工作,工作安全和效率受到限制和考验,这无疑是块“硬骨头”。
快干不是蛮干、盲干,而是实干巧干。为保证现场安全生产,变电检修工区成立安全生产领导小组,层层分解安全管理目标,层层签订安全包保责任书,构建纵向到底横向到边的安全管理网络,每一个现场必有管理人员蹲守,并设有危险点辨识及防控措施看板。工作现场切实做到了“安全防护不能少、安全意识不能松、安全标准不能降”。
“在主变上面一定要注意安全,必须将安全带系好。”变电检修二班班长马锡良大声提醒即将爬上主变检查的赵毅强和李志卉。检查主变套管顶部是否松动,是一项高要求的工作,必须全神贯注,小心翼翼。在30多摄氏度的主变上紧张工作3小时,闷热的空气和紧张的心情,让穿着厚厚工作服,戴着安全帽的两人大汗淋漓。为了不让手心的汗水影响工作,赵毅强和赵志卉拿出干毛巾擦了擦手,喝几口凉水提神,接着工作。
13时20分,正是一天中最热的时候。匆匆吃过盒饭后,检修人员又投入紧张的工作中,准确无误地检修每一个细节,设备所有故障、隐患都没能逃过检修人员的眼睛。本次全站一体化检修发现设备缺陷隐患10余起。
16时,一次设备检修班组在实施10千伏接地刀闸闭锁联调时,发现10千伏Ⅱ段母9210接地刀闸在闭合后无法分闸。如果不能即时处理,将导致10千伏Ⅱ段母线无法送电,10多条出线负荷无法及时送出,情况非常危急。工作负责人迅速组织现场技术专家修复。经过半个小时的紧张工作,拆除闭锁装置、解体、更换部件、修复闭锁装置一系列娴熟的处理之后,故障成功消除。
16时30分,变电一、二次检修工作完成工作票终结,正式进入送电程序。
