沃尔青岛莱西96MW风电项目首台风机顺利吊装

   2016-05-11 沃尔核材 1800
核心提示:沃尔风电一期96MW河头店和东大寨风电场项目位于山东省青岛市莱西市河头店镇与马连庄镇,安装48台单机容量为2.0MW的风力发电机组。一期项目于20

沃尔风电一期96MW河头店和东大寨风电场项目位于山东省青岛市莱西市河头店镇与马连庄镇,安装48台单机容量为2.0MW的风力发电机组。一期项目于2014年6月份取得核准、2015年6月取得土地使用证、2015年12月份正式破土动工,预计2016年7月份完成并网发电。一期风电工程建成后预计年上网电量为21495.2万KWh,年等效满负荷运行小时数为2223小时。

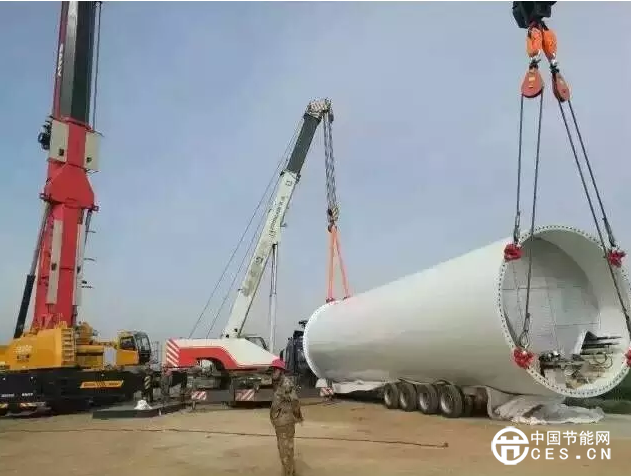

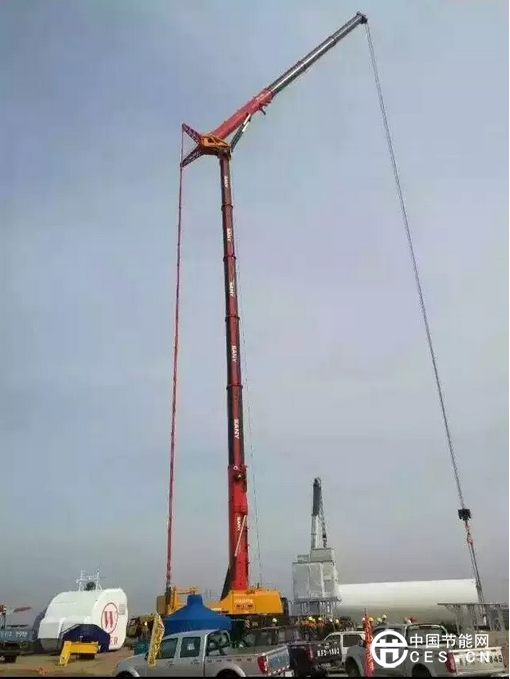

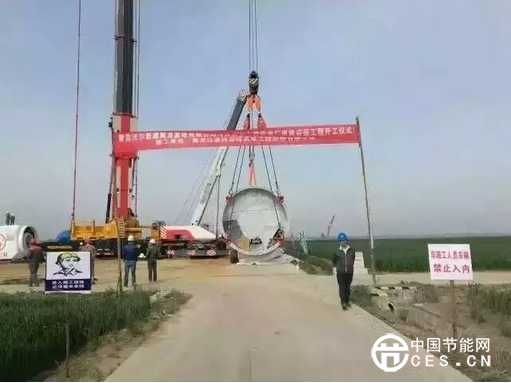

沃尔风电的第一台风机于2016年4月28日上午8时28分在河头店镇21号机位准时起吊,风机轮毂高85m,共五节,单片桨叶长56.6米,单机容量为2.0MW,风电机组设备型号为金风科技/GW115/2000,该机组为超低风速直驱永磁机组,采用国际先进集成产品开发模式(IPD)及平台化开发方式,是目前全球同功率级别风机中单位千瓦扫风面积最大,超低风速区域发电能力最强的机型,可以使年平均风速为5.2米/秒的超低风速区域具备开发价值。2016年5月2日第一台风机的吊装工作顺利结束,后续47台吊装工作按序进行。

沃尔风电第一台风机的顺利吊装为完成首期发电目标奠定了坚实的基础,标志着沃尔风电进入了一个全新的阶段,在新能源领域迈出了意义非凡的一步。
