核心提示:10月21日14时52分08秒,经过控制棒提升、一回路冷却剂稀释等操作,方家山核电工程1号机组首次通过提棒达到临界状态,标志着机组正式进入带功率
10月21日14时52分08秒,经过控制棒提升、一回路冷却剂稀释等操作,方家山核电工程1号机组首次通过提棒达到临界状态,标志着机组正式进入带功率运行状态,为下一步机组的并网发电和商业运行创造了条件。

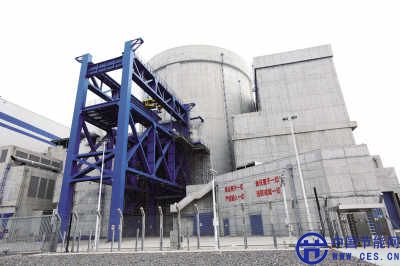

方家山1号机组外景

反应堆临界如同人的心脏起搏。据介绍,临界后,作为反应堆的心脏——堆芯将开始持续“跳动”,这标志着机组的整体系统、设备的调试基本完成,机组进入热备用运行状态。接下来完成一系列相关试验后,机组将进行首次汽轮机的带核冲转与并网工作。

9月3日,方家山1号机组实现首次装料。9月24日至26日,其接受了国家核安全局的首次临界前检查。10月20日收到了释放方家山1号机组首次临界控制点批准书,整个机组临界过程中,调试人员秉承“安全第一、质量第一”,严格按照国家法规和技术规程操作,确保核电机组状态稳定可靠。

方家山核电工程1号机组是秦山核电基地的第八台机组,也是浙江省首台百万千瓦级核电机组。此前燃料组件装入堆芯的顺利实现,拉开了1号机组带核试运行的大幕。

作为秦山一期核电工程的扩建项目,方家山核电工程于2008年12月26日开工,总投资260亿元人民币,规划容量为两台百万千瓦级压水堆核电机组,工程以岭澳核电厂一期工程为参考电厂,按参考电厂翻版加改进的原则进行设计,建设两台百万千瓦级压水堆核电机组,国产化率达到80%以上。

公开信息显示,方家山核电项目建成后,秦山核电基地将拥有9台核电机组,总容量达到630万千瓦,也将实现从30万千瓦到100万千瓦核电自主发展的重大跨越。此外,秦山核电基地将成为我国装机容量最大、反应堆堆型最丰富、核电国产化程度最高、核电机组投资比最具经济优势的核电基地。
