广西电网:“一线一图”快速复电法 预先制定抢修方案

   2015-01-14 新华网2710
核心提示: 随着经济社会的不断发展和电力建设的深入普及,保障用电稳定成为保障民生的又一重要议题。近年来,全面推进配网故障快速复电工作机制,是广西电网公司为减少客户停电时间采取的一项重要措施。

随着经济社会的不断发展和电力建设的深入普及,保障用电稳定成为保障民生的又一重要议题。近年来,全面推进配网故障快速复电工作机制,是广西电网公司为减少客户停电时间采取的一项重要措施。2014年广西城市全口径客户年平均停电时间为5.1小时/户,同比2013年的19.1小时/户下降73.27%。2014年广西52689次低压抢修的平均复电时间为41.5分钟,同比2013年下降20%,切实做到让客户“用上电”和“用好电”。

建设自动化监控系统,实现故障即时定时

南宁供电局青秀分局生产技术与安全监督科科长兰国良介绍,停电时间的计算包括计划停电时间和实际故障时间,计划停电时间用以安排电路检修和改造,虽然不能完全消除却可以通过优化工作机制来缩短。如何减少实际故障处理时间则是需要重点解决的问题。从第一步故障定位开始,电网公司通过采用配网自动化监控系统,加快电网故障的查找速度。监控范围内的电网任一节点出现问题,都能在第一时间从系统中发现。相比以往现场勘查才能确认故障点而言,复电的工作效率得到大大提高。

据了解,广西电网从2010年开始建设配网自动化监控系统,目前青秀区已覆盖监控近50%的电路,各供电部门也正在推进此系统的应用,未来将实现电网线路故障在电脑上自动提示。

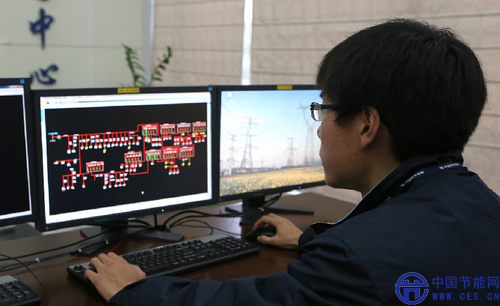

1月12日,在南宁市供电局青秀分局的保电抢修信息中心,工作人员正在监测辖区的供电运营情况,一有故障,信息中心就会立即将故障信息反馈到一线抢修班组。

创新“一线一图”快速复电法,预先制定抢修方案

“停电之后什么时候能恢复供电”是百姓最关心的问题。为解决这一关键问题,广西电网创新实施“一线一图”快速复电法。所谓“一线一图”就是每一条电网线路都配有一张标示图,表明重要的用户信息、关键设备等;根据每条线路的特点提出线路故障隔离的先后顺序,制定专项抢修方案,固化抢修流程。该方法有利于迅速隔离转供电,即根据电路标示图可将故障段单独隔离处理,非故障段最快可在一小时内通过转接其它输电设备先行恢复供电,打破以往“先抢修后复电”的拖延局面。同时,标示图和抢修方案还能同步到抢修人员的平板电脑上,这样他们到达现场后可立即开展抢修工作,极大提高故障信息流转效率,节省人工排查时间和设计方案时间。

1月12日,南宁市供电局青秀分局的检修专员正在用平板电脑查看故障线路并制定抢修方案。

改装定制抢修车,从一分一秒处抓复电

南宁市南湖变电站停车场内停放着一辆与别不同的电力抢修车。车辆外型相对小巧,便于在拥堵的城市街道穿梭。打开车辆后备箱,内中构造也别出心裁,左右两个多层抽屉式置物架,中间整齐叠放数件设备。南宁供电局青秀分局配电检修班班长梁维海说“以往出去抢修,我们经常要花不少时间在成堆的物品中找到合适的工具和材料;甚至有时到了现场才发现没有需要的材料,不得不返回班组拿,一来一回就耽误了十几分钟。为了避免类似情况的发生,大家就一起琢磨怎样才能方便快速地拿取工具和材料。从分类存放,到用储物箱存放,最后设计出抽屉式工具箱,都是我们自己在工作中不断摸索出来的”。经过创新设计的抢修车空间得到最大化利用,每个抢修工具如同在超市货架上贴上醒目标签、分类摆放。经计算,与未改装的电力抢修车相比,使用这种车的抢修时间平均可以缩短8分钟。目前其他供电部门也在借鉴这种抢修车的改装方法。

1月12日,在南宁市供电局青秀分局配电检修班的员工正在进行线路抢修。他们使用的这辆作业车是经过他们精心改造的。

据统计比较,使用这辆经他们改造过的作业车,每次可缩短抢修时间8-10分钟,极大地提高了抢修效率。

2014年广西电网公司14个供电局均建立了快速复电工作机制,应用先进科技设备和工作方法,提高故障定位、故障隔离、到达现场、非故障段复电、故障修复等关键过程节点的效率。以南宁市为例,2015年计划实现城市用电年平均停电时间缩短至小于0.8小时/户。

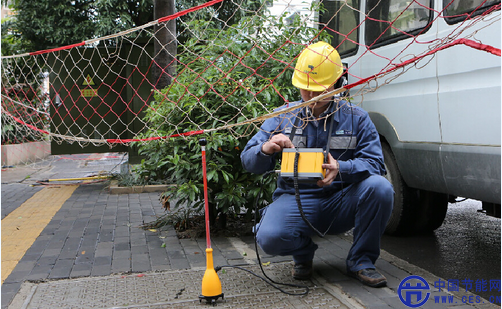

1月11日,一位电力检测员工正在使用移动式电缆故障定位检测仪进行电力线缆故障监测,高科技的运用大大提高了电缆故障的查找速度。
