新闻
中国节能网

水电湘军助力“一带一路” 南塔河1号水电站提前一年截流

   2015-11-10 红网 3100
核心提示:老挝南塔河1号水电站提前一年截流11月6日10时,经过水电湘军中国水电八局建设者奋力拼搏,老挝南塔河1号水电站提前一年截流,标志着工程进入主

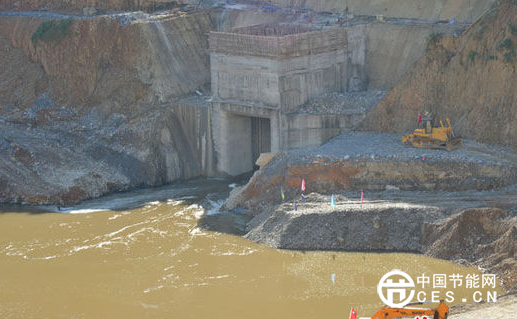

老挝南塔河1号水电站提前一年截流

11月6日10时,经过水电湘军中国水电八局建设者奋力拼搏,老挝南塔河1号水电站提前一年截流,标志着工程进入主体工程施工阶段。

南塔河1号水电站位于老挝北部博胶省湄公河支流的南塔河上,总装机容量16.8万千瓦,总投资20亿人民币。中国水电八局承担主体建筑安装工程施工。计划2016年10月上旬截流,2018年7月底第一台机组发电,2018年11月底工程竣工。经营28年。

2014年11月12日工程开工。在工程建设中,中国水电八局建设者与业主、监理、设计通力合作,克服交通闭塞、资源匮乏、地质条件复杂、缺水、缺电、缺通讯手段等困难,同时战胜了暴雨和洪水、泥石流的袭击。他们打破常规、科学规划、不断优化施工,不断创造条件推动工程跨越各种障碍,仅用84天就打通了近600米的导流洞,仅用4个月就完成了导流洞的全断面衬砌,今年10月27日,导流洞通过验收。10月29日,导流洞上游围堰拆除。10月30日,导流洞分流成功。11月4日,上游围堰开始戗堤进占,11月6日完成大江截流,比计划提前一年实现大江截流,创造了南塔河1水电站建设速度和质量。

南塔河1水电站是一座以发电为主,兼有防洪、灌溉等综合利用效益的水电枢纽。主要任务是为老挝提供电力出口,促进当地经济发展。

南塔河1水电站提前一年截流,为工程提前发电奠定了基础。不仅为工程降低造价,提前收回投资创造了条件,而且充分展示了中国公司的形象。与此同时,中国水电八局在践行国家“一带一路”战略中,勇于担纲,以现场赢市场,在老挝已形成项目群,除承建南塔河1水电站外,还承建了南芒1水电站、南杉3A水电站、萨拉康水电站进场公路、南欧江水电站1期观测工程等工程建设任。目前各工程进展顺利。众多工程的建成投产,将为解决老挝北部、中部乃至高铁项目供电,打造电力、公路、铁路高速网,建设“路联国”和电力输出国创造条件。


举报收藏 0评论 0

更多>同类新闻
推荐图文
推荐新闻
点击排行
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  专家机构  |  机构分布  |  领导机构  |  管理团队  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  京ICP备050212号-1
