海阳核电2号机组大型结构模块全部就位

   2015-11-16 国家电投集团 3010
核心提示:2015年11月15日12时18分,三代核电自主化依托项目海阳核电2号机组最后一个大型结构模块CB20结构模块顺利完成吊装,这标志着该机组屏蔽厂房上部

2015年11月15日12时18分,三代核电自主化依托项目海阳核电2号机组最后一个大型结构模块CB20结构模块顺利完成吊装,这标志着该机组屏蔽厂房上部穹顶结构施工进入收尾阶段,海阳核电一期工程2015年最后一个重大里程碑节点顺利实现。至此,海阳核电2号机组所有大型结构模块已全部就位。

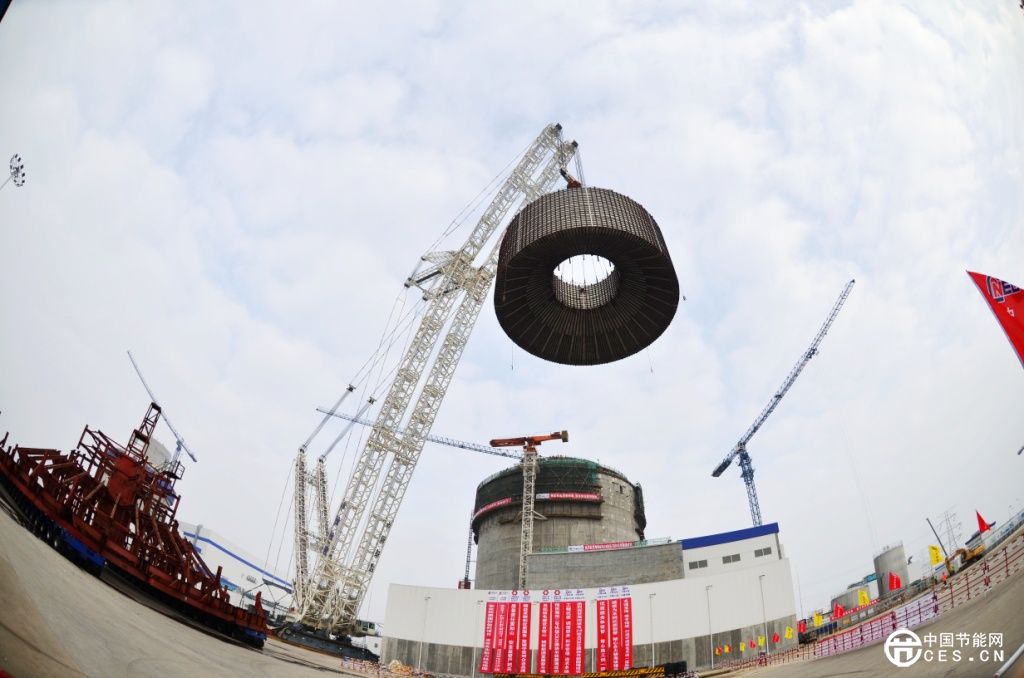

当天上午7时47分,CB20结构模块吊装开始。在3200T大吊车的牵引下,重量约302吨的CB20缓慢起吊。在经过试吊、起钩、主臂旋转、缓慢落钩等一系列精准的动作后,CB20结构模块于12时18分顺利就位,历时4小时31分。整个吊装过程平稳有序,安全质量可控。

CB20结构模块结构对称、外形尺寸大、多达32个吊点,吊装起升高度高达101米,吊装风险大,指挥难度高。为此,山东核电、海阳现场管理机构与项目各方通力协作,提前精心筹划准备,编制了完善的吊装计划。吊装过程中,施工方严格执行吊装方案,确保了本次吊装工作顺利完成。
