新闻
中国节能网

“十三五”中国或面临7000亿元煤电投资浪费

   2015-11-19 能源大嘴 2140
核心提示:今日,国际环保组织绿色和平与华北电力大学经济与管理学院联合发布《中国煤电产能过剩及投资泡沫研究》(下文简称为《报告》)并指出,以煤电为

今日,国际环保组织绿色和平与华北电力大学经济与管理学院联合发布《中国煤电产能过剩及投资泡沫研究》(下文简称为《报告》)并指出,以煤电为主的火电项目大跃进式增长,将在“十三五”期间造成超过2亿千瓦的装机过剩和7000亿元投资成本浪费,这一数字相当于2014年中国GDP总值的1%。

该《报告》在业内现有关于煤电产能过剩和行业发展讨论的基础上,进一步加深对国内现有煤电产能过剩现状的了解,引发现象背后的经济问题和产业影响的深度思考,并对典型省份的发展趋势进行个案分析。

现在能源大嘴就为您总结《中国煤电产能过剩及投资泡沫研究》的主要结论。

随着中国经济呈现新常态,电力需求增速从2014年开始已进入中速发展通道,但是由于规划执行的滞后性和电源项目建设长周期所导致,2015年来新增煤电规模仍在屡创新高。《报告》预计,2015年火电设备平均利用小时数将进一步降低到4330小时。

“十三五”期间全社会用电量年均增速在3.5%-4.9%之间,以年均增速4.2%和4800小时为燃煤电厂合理年利用小时估算,2020年煤电合理装机规模在9.10亿千瓦左右,远低于中国电力企业联合会在2015年3月发布的《中国电力工业现状与展望》中提出的11亿千瓦。而上述2.83亿千瓦煤电项目在全部投产的模拟情景下,2020年煤电的设备年平均利用小时数将不到3800小时,远远低于煤电行业的正常水平。

当前中国的煤电热潮急需冷却。自2012至2014年通过环评审批的煤电项目有1.60亿千瓦,2015年1至9月期间获得审批的煤电项目已超过1.23亿千瓦;若合计2.83亿千瓦煤电机组在2020年前全数投产,届时煤电过剩产能将达到2亿千瓦,按每千瓦3500元投资建设成本计算,意味着投资浪费规模高达7000亿。

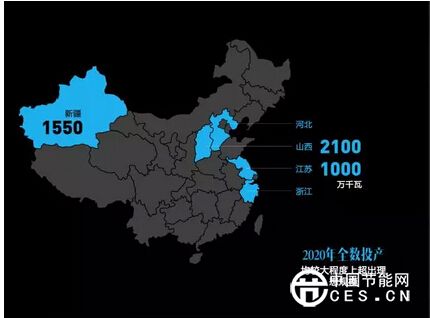

以五大典型省份为例,煤电产能过剩将会带来的省级影响。典型省份看,在建项目2020年部分投产的情况下,除新疆外,山西、河北、江苏、浙江四省装机容量均比煤电理想装机容量高两到三百万千瓦,过剩规模尚可控;全数投产情况下,五省均高于理想规模,浙江过剩规模较小(230万千瓦),其余四省的煤电装机均大大超过理想规模,电力外送大省山西最为严重,过剩规模超过2100万千瓦、造成投资浪费约735亿,新疆有1550万千瓦的过剩规模、造成投资浪费约542亿,电力调入大省江苏的过剩规模也接近1000万千瓦、造成投资浪费约350亿。



更多>同类新闻
推荐图文
推荐新闻
点击排行
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  专家机构  |  机构分布  |  领导机构  |  管理团队  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  京ICP备050212号-1
