新闻
中国节能网

中铁十四局枣庄风电项目架线忙

   2016-01-05 中国新闻网3900
核心提示:元旦期间,人们都沉浸在欢乐的节日气氛中,中铁十四局建筑工程公司枣庄风电项目部却异常忙碌。随着枣庄项目集电线路基础工程接近尾声,项目集

元旦期间,人们都沉浸在欢乐的节日气氛中,中铁十四局建筑工程公司枣庄风电项目部却异常忙碌。

随着枣庄项目集电线路基础工程接近尾声,项目集电线路架线工程于12月10日正式拉开帷幕,元旦假期,成了他们的“大干期”。全长79.8KM的线路上,一条条银线凌空飞跨,一台台风机、一座座线塔变成了这五线谱上美妙的音符。

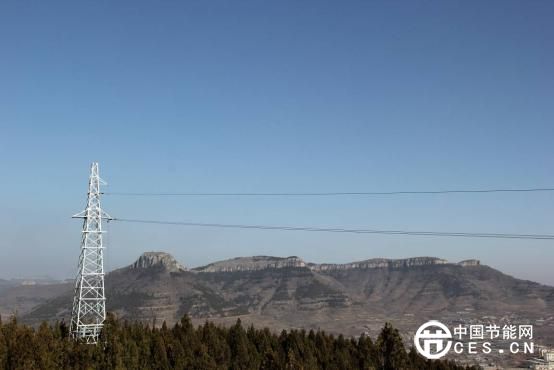

一座座线塔变成了五线谱上美妙的音符

枣庄风电项目地处山地,地形崎岖,交通不便,为项目集电线路架线带来极大难度,为尽快完成任务,项目多次开会论证,针对工程的特殊性采用了掏挖技术、缆索架线技术、骡马驮运方法等方式成功解决了山区交通运输难、施工作业难、占地面积大、征地困难多、工程费用高等一系列难题,取得了较好的质量经济效益。

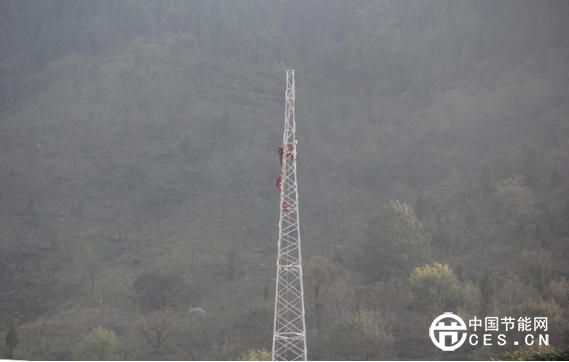

登塔拉线的工人

为加快施工进度,尽快完成架线工作。枣庄风电项目部对架线施工队进行了严格的培训考核,项目部通过面对面教授,体能测试、团队协作培训,技能测试等方式择优选出五十一名工人,将其分为三组队伍,每组队伍配备专职安全员1名,指挥员1名,放线、拉线、挂线、紧线各岗位分工明确,各司其职。在大家的团结协作下,一条条银白色的导线在崇山峻岭之中腾地而起。

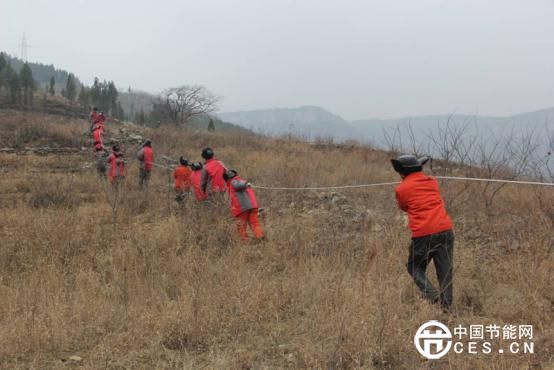

拉线工人分工明确各司其职

据悉,项目部的架线作业方式得到项目业主中广核枣庄风电有限公司的高度评价,日前,业主对枣庄风电项目部进行了严格的考核,并采用议标的方式,将集电线路PQ标段98级(39KM)线路交由中铁十四局建筑工程公司枣庄风电项目部施工,届时项目部的施工工程量将增加为原合同额的1.5倍。(朱礼臣 郭寿海)

一条条银白色的导线在崇山峻岭之中腾地而起

典型供电模式规范电力用户和分布式电源接入方案设计,实现配电网协调有序发展。四是建立电网建设常态沟通协调机制,电网规划及时纳入地方总体规划,以及土地利用规划、控制性详细规划、新型城镇化规划等规划,保护变电站站址、线路走廊、地下管线等建设资源,促进电网规划有效实施。


举报收藏 0评论 0

更多>同类新闻
推荐图文
推荐新闻
点击排行
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  专家机构  |  机构分布  |  领导机构  |  管理团队  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  京ICP备050212号-1
