新闻
中国节能网

防城港核电施工创造一项新记录

   2016-01-06 中国能建安徽电建二公司防城港核电项目部3000
核心提示:常规岛管路及设备安装清洁度控制成效显著,创所有项目常规岛清洁度控制最好成绩……这是中国能建安徽电建二公司在2016年1月4日获得中广核工程

“常规岛管路及设备安装清洁度控制成效显著,创所有项目常规岛清洁度控制最好成绩……”这是中国能建安徽电建二公司在2016年1月4日获得中广核工程有限公司表扬信中的一段话,同时也是防城港核电项目部全体职工们获得的新年第一赞。

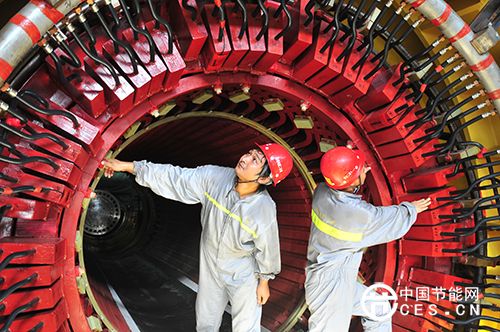

“安全质量管理方面,贵司为防城港项目创建7级国际安全质量标杆做出了较大贡献……”中广核工程有限公司是这样的称赞。因为核电工程的施工标准特别高,要在施工全过程保持清洁度,才能满足要求。质检人员在每个阶段进行反反复复的检查验收,凸显工程重要工序、关键工序、特殊工序的监管,让质量的每道工序、每个细节处于受控状态……安徽电建二公司防城港核电项目部质量控制部主任孙健这样介绍。

如GPV(汽轮机蒸汽和疏水系统)大管道作业前要对作业区域内的清洁度进行班组、三级QC检查验收;作业中要对管段、阀门及整个管线的设备进行安装前的清洁度检查;作业后,管道内部脚手架分段拆除时,有多次分段式清洁度检查;脚手架全部拆除完毕后,人孔门封闭前,做整体式清洁度检查,届时中广核工程有限公司、电厂业主方均参与检查验收。

防城港核电项目部制定了详细的成品及防异物措施、方案,建立奖惩机制,编制防异物口诀,制作成宣传板悬挂在施工现场。对所有的设备、管道连接前都要临时封堵,施工时,进行清理检查,完毕后登记记录,施工区域进行隔离防护。

防城港核电项目部保持对管段和工作区域清洁度的例行检查,通过在“管段清洁度及封口检查”工序上设置的H点来检查管道内部质量清洁度,项目的各级质检人员验收出席率100%,严格把关,从而保证控制成效。

2015年常规岛安装实体工程累计验收W点123206项次,一次合格数123132项次,一次合格率99.94%;H点20785项次,一次合格数20770项次,一次合格率99.93%。

防城港核电项目部不断加大日常巡查力度,及时反馈检查结果并整改关闭,关注现场成品防护、防异物与工业清洁等质量隐患,积极推进工作包管理制度的实施落地,每月总结、分析系统中的典型质量问题,制定有效的纠正措施,严守核电质量行为十大禁令,对严重施工质量违章行为真正做到“一棒出局”。

为了保质保量的完成进度要求,防城港核电项目部全员加班加点赶进度,科学管理,统筹规划,优化施工逻辑,主动靠前,精心组织施工。仅在2015年就完成两台常规岛机组累计移交268个系统,设备安装498台,大管道安装3839吨,小管道安装70831米,累计消除尾项4万余条,圆满完成年度两大目标任务,在防城港核电建设中连创佳绩。


举报收藏 0评论 0

更多>同类新闻
推荐图文
推荐新闻
点击排行
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  专家机构  |  机构分布  |  领导机构  |  管理团队  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  京ICP备050212号-1
